智多星建設工程CPS數智云造價軟件產品亮點
1.國產替代
跨平臺(操作系統):CPS (Cross Platform Software),同時適用于國產操作系統、蘋果,也依然適用于Windows;
2. 界面清晰
項目管理導航窗口常駐,其他項目費窗口收納合并;
3.秒算秒改
計算速度更快,整個工程可秒算;
4.窗口任意縮放
純Web界面,可滿足不同年齡與視力人群的需要,任意縮放;
5.批量報表可預覽
報表與批量報表同屏可見,并可直接預覽批量報表;
6.DIC(數智云)
智多星深入融合人工智能 數據智能 商業智能(AI&DI&BI),為實現智慧造價、智能評審、社群營銷打下了堅實的基礎,為研發造價機器人提供了技術沉淀與造價數據積累;
7.AI組價
AI數據智能應用,快速提高組價效率;
8.AI材價
AI數據豐富精準,材價數據全面及時。
9.word編制說明
智多星跨平臺造價軟件可直接將工程相關信息與造價數據輸出到編制說明中,Word格式的編制說明與其他報表融合成冊,一氣呵成、批量輸出!
9.9元/月優惠活動說明
為慶祝智多星建設工程CPS數智云造價軟件正式上線,現隆重推出9.9元/月的優惠活動!如需使用可自行在軟件界面掃碼購買使用!
說明:一個手機號限購一次
活動截至日期:2023年6月30日
軟件下載鏈接:http://www.xingxingzx.com/download-t1-c81-p1-a.html
注:一鎖通用戶直接插鎖即可免費使用!!
智能云造價軟件全新升級!
實現跨平臺,造價更輕松!
*軟件簡介*
《智多星跨平臺智能云造價軟件》系湖南智多星軟件有限公司自主研發的一款用于工程項目概算、預算、招標、投標、項目審計審核、竣工結算的專業性工程造價管理軟件。
隨著GB50500-2013、湘建價【2020】56 號文、湘建價【2022】146號文的全面實施,從全過程到全生命周期的造價管理成為建設工程造價管理的一種必然模式。一個完整的工程項目不論是在編制工程量清單、招標控制價、投標報價還是在編制竣工結算時,將不再是分解成若干個單位工程文件進行編制,而應該是一個項目工程造價文件能夠完成包括從樁基礎到樓層主體結構、建筑、裝飾、安裝工程等,甚至是多個單項工程所組成的整個建設項目造價編制。智多星跨平臺智能云造價軟件的成功推出,采用國內領先 PMOC(Project Manage Of Cost)技術,支持多單項工程與多專業單位工程的造價管理,為建設項目全過程到全生命周期的造價管理提供了更完美的解決方案。
*操作流程*
*第一步:新建項目*

啟動桌面智多星【智多星跨平臺智能云造價軟件】圖標,點左上角【新建】按鈕,彈出【新建項目】對話框,點擊【從模板新建】按鈕,選擇【一般計稅】按鈕。輸入項目名稱,選擇工程保存路徑或按軟件默認路徑保存,模板下拉選擇【一般計稅清單計價標準模板(電子數據標準)】。輸入項目編碼,根據工程實際情況下拉選擇建設性質、資金來源、編制類型、計稅方式。點擊【確定】按鈕進入【項目管理】主界面窗口。
*第二步:項目管理*
【項目管理】是軟件特有的工程項目整體編制與管理的功能,無論工程項目包含多少單項工程與單位工程、預算范圍有多廣,只需編制一個項目預算文件即可。在【項目導航欄】中相應【單項工程】下新建【單位工程】后,選定單位工程,即可對應單位工程的編制。

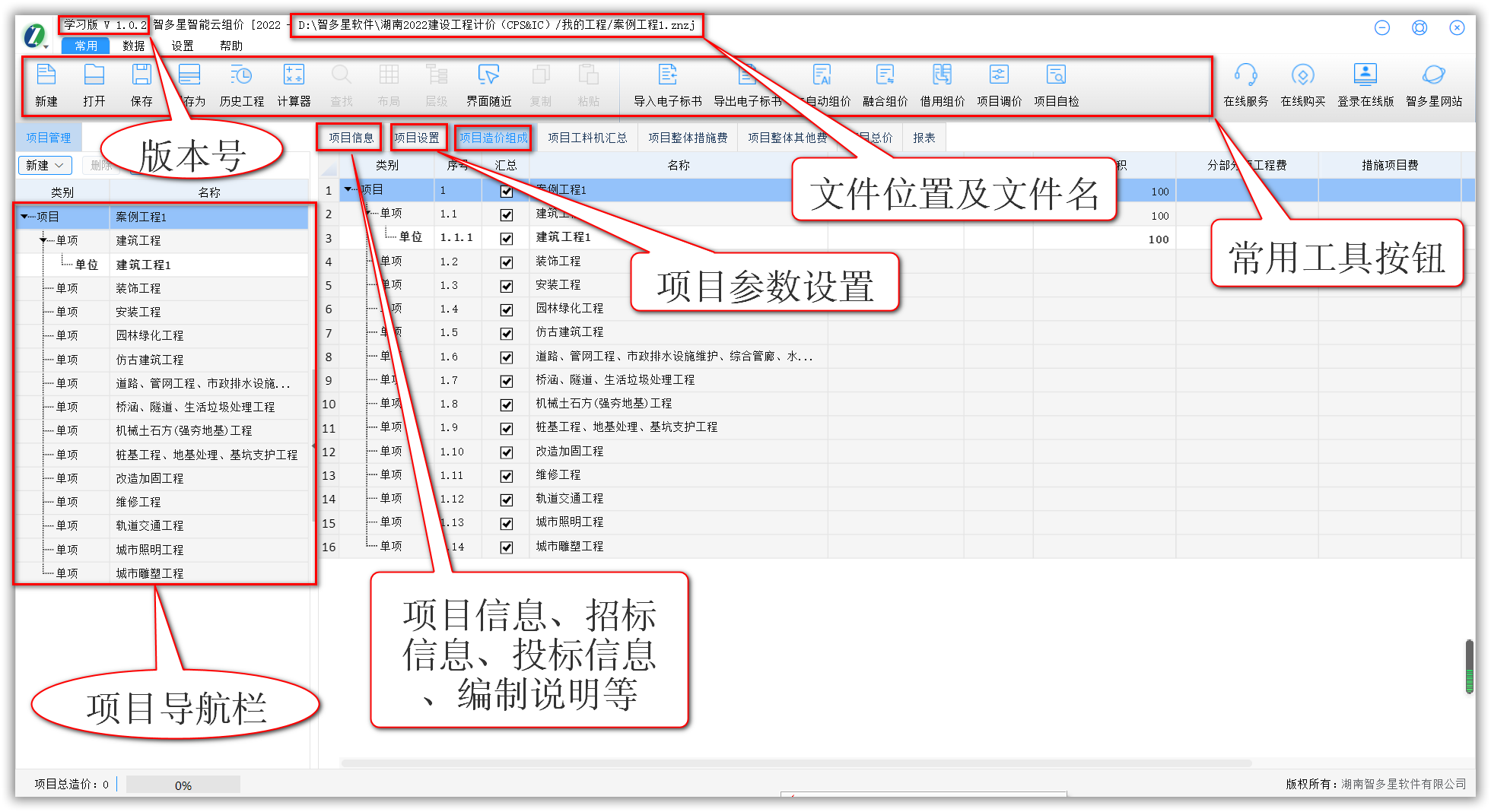

A.標題欄:顯示軟件版本號及當前項目文件保存的路徑
B.菜單欄:軟件所有菜單命令功能
C.命令按鈕:常用命令功能
D.項目導航欄:單項工程、單位工程快速導航
E.項目管理窗口:項目信息、項目設置、項目造價組成、項目工料機匯總、項目整體措施費、項目整體其他費、項目總價
F.項目造價組成:構成項目總造價的單項工程、單位工程組成
G.項目信息:項目概況、招投標人信息、編制說明等
H.項目設置:項目相關參數設置,由開發人員根據當?shù)氐木幹埔?guī)定進行常規設置,一般不需要用戶進行修改。
J.匯總狀態:匯總為“√”狀態時可以匯總造價金額到上級節點、匯總該節點的工料機、導出標書、報表輸出等,匯總狀態為“×”時不能完成上述操作。
*第三步:單位工程-》工程設置*

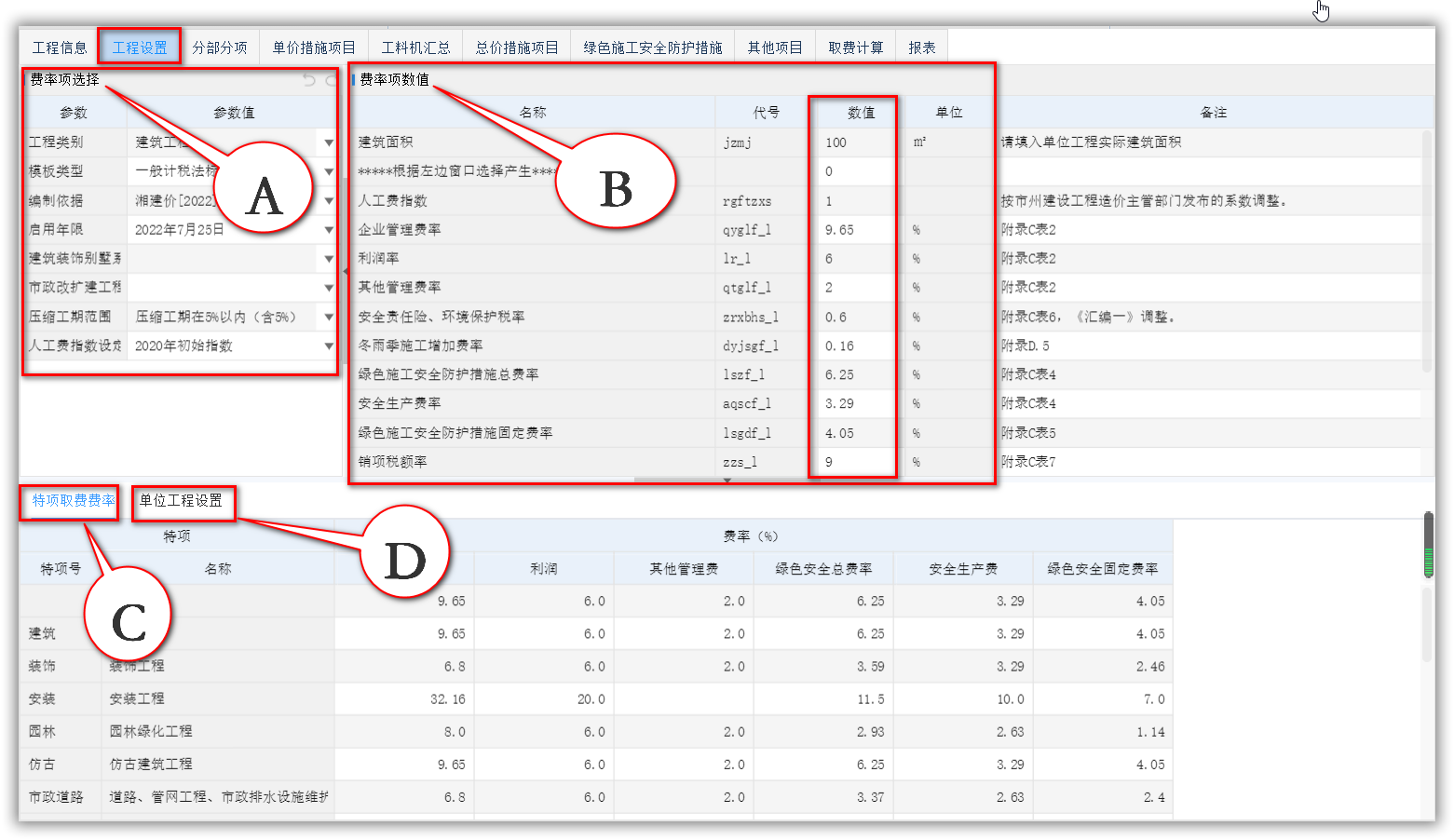

【工程設置】界面由【費率項選擇】、【費率項數值】、【特項取費費率】、【單位工程設置】四個子窗口組成,如圖所示:
A.【費率項選擇】:根據工程實際情況選擇相關參數。
B.【費率項數值】:根據左側選擇自動按規范文件生成相關費率,費率值可以手動設置調整,注意不可競爭的費率調整需慎重。
C.【特項取費費率】:顯示與清單綜合單價有關的費率值。
D.【單位工程設置】: 單位工程計算參數設置窗口。
*第四步:分部分項*

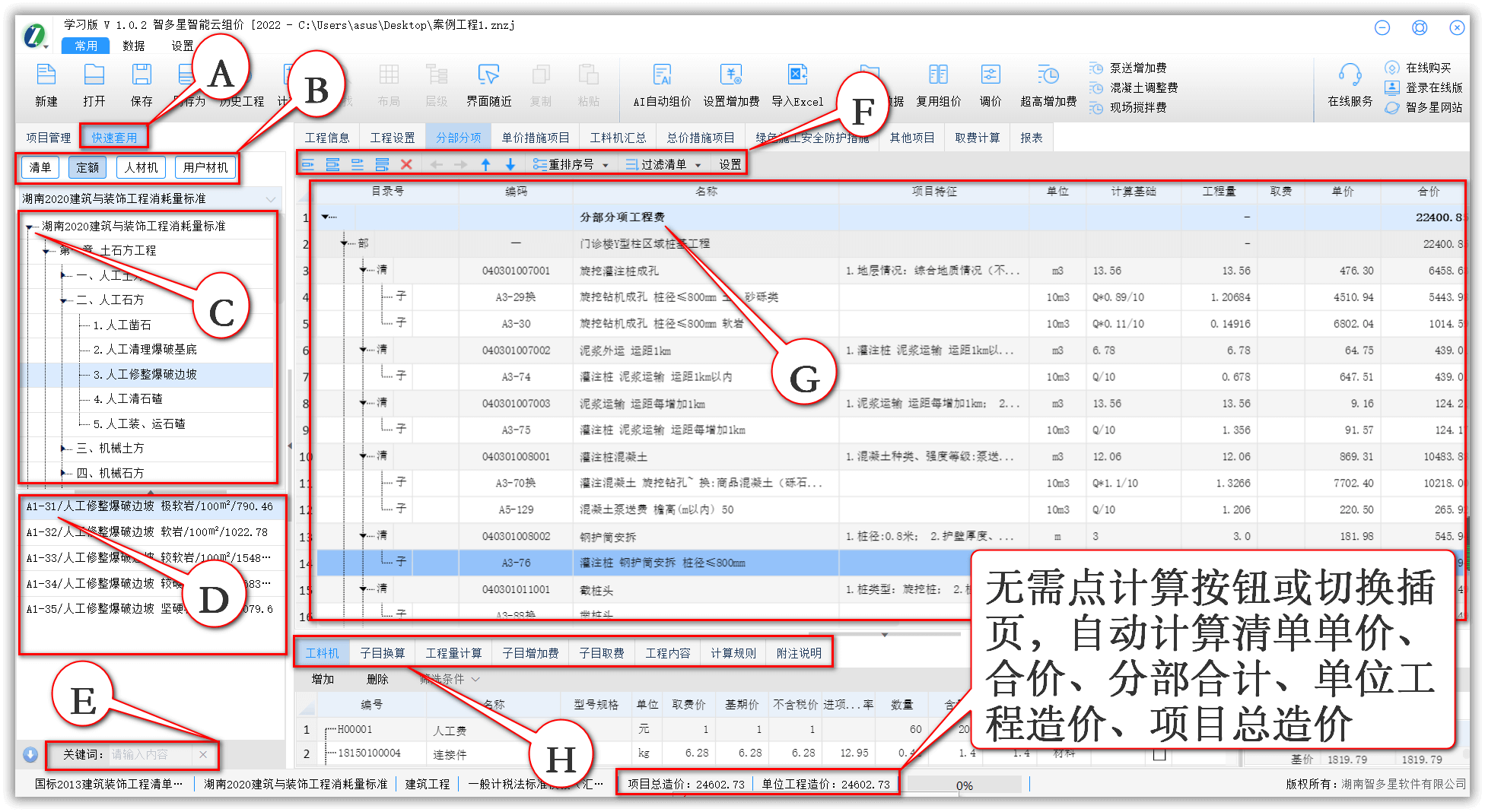

分部分項是單位工程編制的主要內容,也是核心內容,在本窗口完成工程清單編制、消耗量定額子目、工程量、子目材料價格等的輸入與調整 。如下圖所示:
A:快速套用窗口,進入分部分項界面,左邊由【項目管理】窗口切換到【快速套用】窗口,方便選擇并套用清單、定額等。
B:系統清單、定額、人材機、用戶材機導航標簽。
C:章節節點區:顯示當前清單或定額的章節組成。
D:定額子目備選區:顯示章節中定額子目或者關鍵詞搜索的備選子目。
E:關鍵詞搜索:輸入清單、子目、人材機關鍵詞,可以實時過濾匹配對應內容。
F:快捷操作工具按鈕:常見的清單與子目快捷操作按鈕,鼠標指向即顯示功能提示。
G:清單、子目編制區:完成工程量清單、子目的錄入。
H:AI組價/項目特征、子目工料機顯示區:
(a).AI組價:顯示當前選中清單的參考組價。
(b).項目特征:當前選中清單的項目特征值輸入窗口。
(c).子目工料機:顯示所選子目的工料機組成,實現對工料機的換算、給價等。
*第五步:分部分項工程量清單的錄入*
根據項目設計要求與施工現場情況,錄入工程量清單,工程量清單的錄入包括:清單編碼、名稱、單位、工程量、項目特征及工作內容等,根據國標清單規范要求,在工程量清單及計價時強調編碼(9 位編碼 3位流水號)、名稱、單位、工程量、項目特征五統一。
清單錄入方法:
A.在清單導航標簽下拉選擇所需專業的國標清單庫,并根據章節展開到所需清單節點,【雙擊】或者【拖拽】選定清單到分部分項窗口即可快速實現清單的自動錄入;
B.在名稱列輸入清單名稱簡稱,軟件會彈出【清單補全】窗口,可以在【清單補全】窗口雙擊需要的清單。
C. 增加空清單行,在清單編碼欄位置輸入九位清單編碼,軟件自動加3 位流水號并實現清單的手工錄入;
D. 補充清單的錄入:增加空清單行后,以“XB001 流水號”形式輸入(X 取當前專業代碼 A、B、C、D、E),再輸入清單名稱、單位、工程量及項目特征內容。
E. 項目特征的錄入:選擇清單行,再點擊下方的【AI組價/項目特征】標簽按鈕,根據項目要求,輸入或下拉選擇【項目特征值】,如下圖所示:
*第六步:消耗量子目的錄入*
子目的選擇必須根據項目特征描述進行,子目的錄入方法與清單錄入方法基本相同,支持雙擊、拖拽、編碼錄入。

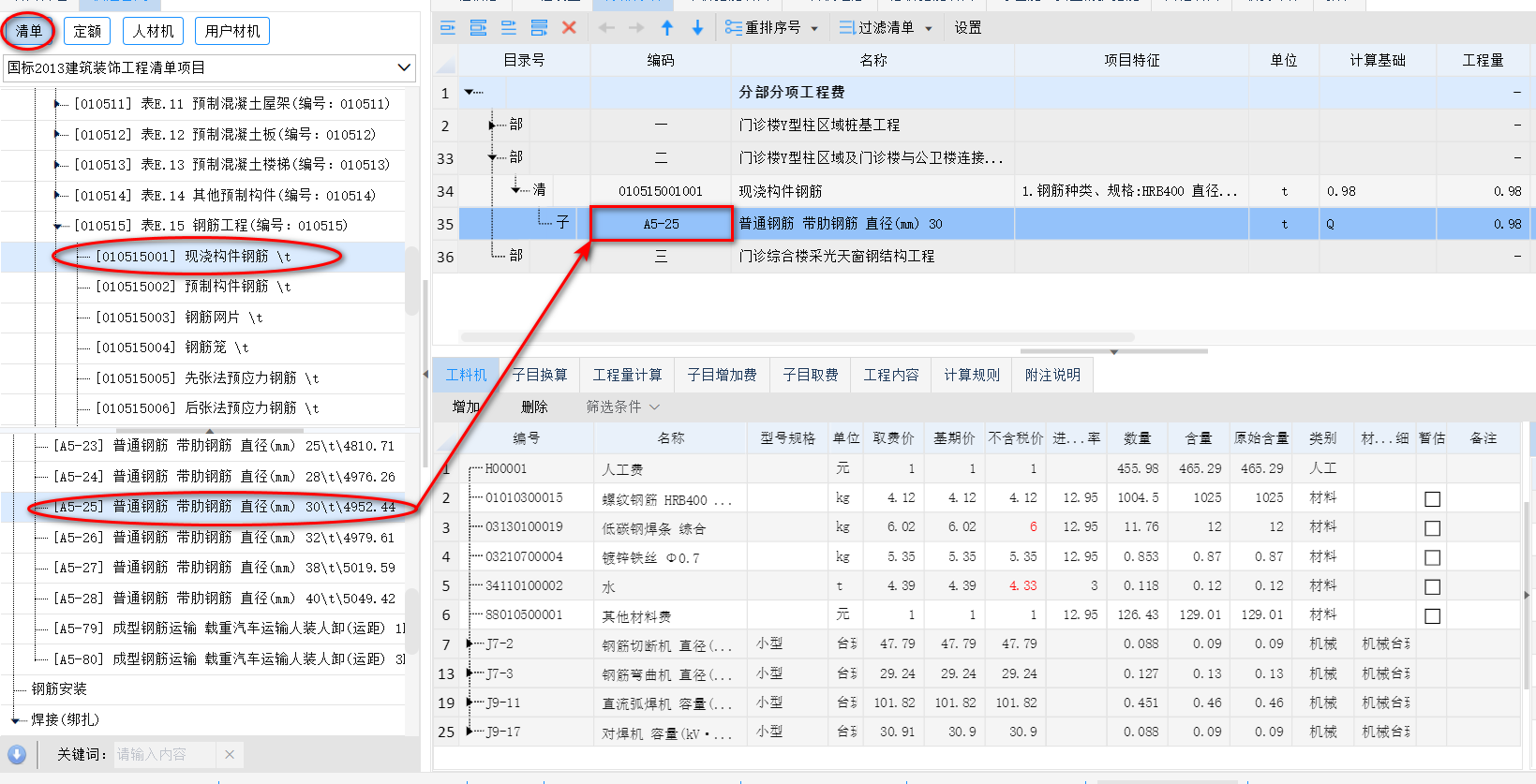

在清單中做了定額指引的,可以選擇清單后,直接從清單定額指引中選擇錄入,如圖1;清單下找不到的定額可以從【定額】標簽中選擇定額庫名稱,展開到特定章節,實現定額子目的錄入,如圖2:
定額子目圖1
定額子目圖2
*第七步:單價措施項目*
能計算工程量的施工措施項目應以【單價措施項目】項目進行編制,軟件中專門設置【單價措施項目】編制窗口,其操作方法與【分部分項】窗口基本相同,以下以湖南2020計價辦法為藍本,講解幾個典型措施項目的處理。
A. 建筑裝飾工程垂直運輸機械費計算
步驟一:在【分部分項】窗口中,根據項目實際情況,勾選【不計算垂直運輸】、【不計砼吊運】定額項;
步驟二:將建筑裝飾工程措施清單【垂直運輸】清單雙擊錄入到【單價措施項目】中;
步驟三:在【單價措施項目】窗口中套用垂直機械運輸定額。
B. 裝飾工程、仿古建筑工程超高增加費計算
步驟一:在【分部分項】窗口將裝飾專業工程子目按最高檐口高度批量設置超高;
步驟二:將建筑裝飾工程措施清單【超高施工增加】清單雙擊錄入到【單價措施項目】中;
步驟三:輸入該措施清單下與【分部分項】同一檐口高度匹配的【超高增加費】子目,軟件自動計算超高增加費單價與合價。
C. 安裝工程施工措施費計算
步驟一:在【分部分項】窗口中執行右鍵快捷菜單命令【設置增加費】;
步驟二:在打開的【工程增加費】對話框中,點擊【增加】按鈕,打開【子目增加費選擇】對話框,根據【分部分項】窗口中,安裝專業工程的子目所屬冊,將右邊對應冊的措施項目子目雙擊錄入到左側;
步驟三:選擇完成后,先關閉【子目增加費選擇】,再【確定】關閉【工程增加費】窗口;
步驟四:切換到【單價措施項目】窗口中,軟件自動完成安裝增加費措施清單與子目編制。

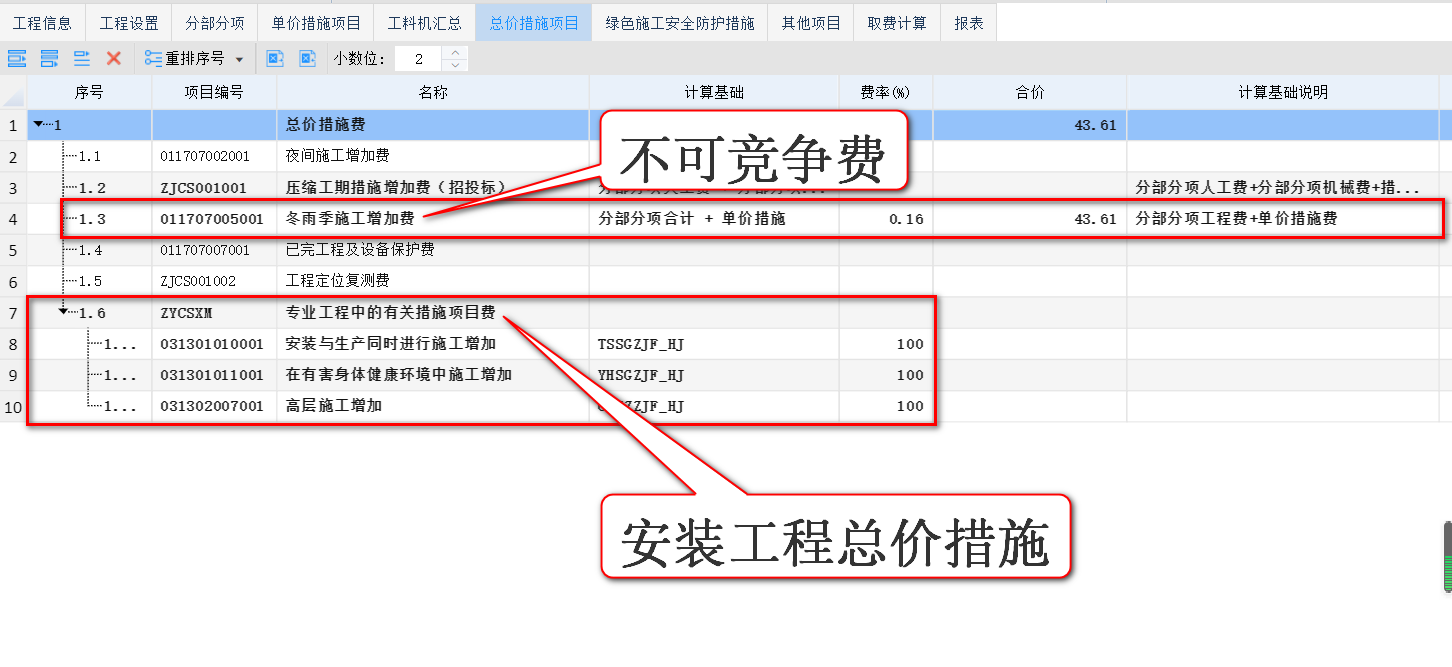

說明:安裝措施費有不同匯總方式,其中【操作高度增加費】匯總到【分部分項】界面,【安裝與生產同時進行施工增加】、【在有害身體健康環境中施工增加】、【高層施工增加】匯總到【總價措施項目】界面,其他措施費匯總到【單價措施項目】界面。
D. 其他施工措施項目計算
其他單價措施項目編制方法與【分部分項】窗口操作一致,唯一不同之處就是在單價措施項目窗口中錄入的各專業的【施工措施】清單及相應的措施消耗量子目,在此不再贅述。
*第八步:工料機匯總*
工料機匯總是當前單位工程中【分部分項】與【單價措施項目】的人工、材料、機械臺班消耗量匯總,在【工料機匯總】窗口中可以完成對材料單價的調整、材料屬性的定義等操作。
*第九步:總價措施項目*
按總價(或計算基礎乘費率)進行價款計算,其中冬雨季施工增加費為不可競爭費用。安裝與生產同時進行施工增加、在有害身體健康環境中施工增加、高層施工增加為安裝工程總價措施費,在分部分項界面點右鍵設置增加費,軟件自動匯總計算。
*第十步:綠色施工安全防護措施*

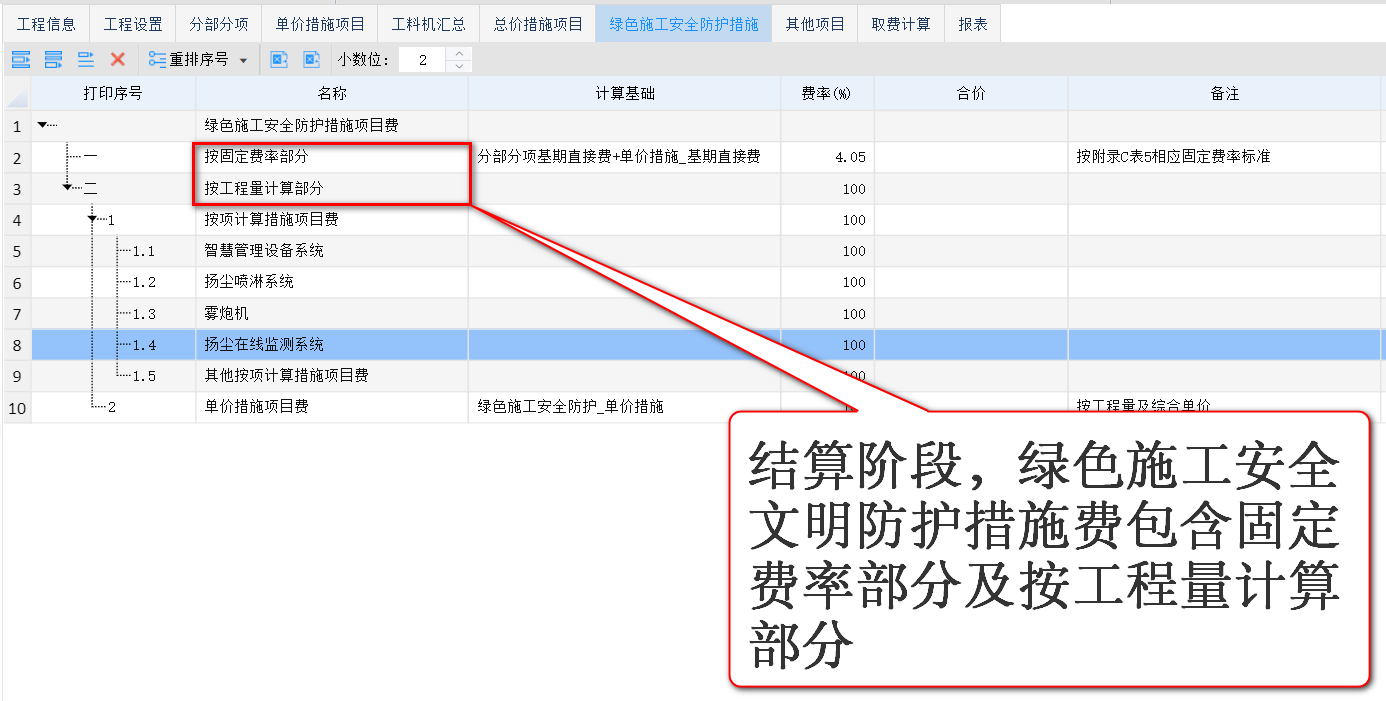

是指施工現場為達到環保部門綠色施工要求所需要的費用,包括揚塵控制措施費(場地硬化、揚塵噴淋、霧炮機、揚塵監控和場地綠化)、施工人員實名制管理及施工場地視頻監控系統、場內道路、排水溝及臨時管網、施工圍擋等費用。為不可競爭費用。招投標階段與結算階段計算方式不一樣,如下圖:
圖一:招投標階段
圖二:結算階段
*第十一步:其他項目*
【其他項目】根據工程階段,在招投標階段一般要求編制 【暫列金額】、【專業工程暫估價】、【分部分項工程暫估價】、【計日工】、【總承包服務費】、【安全責任險、環境保護稅】 ,在竣工結算階段編制【簽證索賠】、【專業工程結算價】、【分部分項工程結算價】、【計日工】、【總承包服務費】、【安全責任險、環境保護稅】、【優質工程增加費】、【提前竣工措施增加費】。
*第十二步:取費計算*

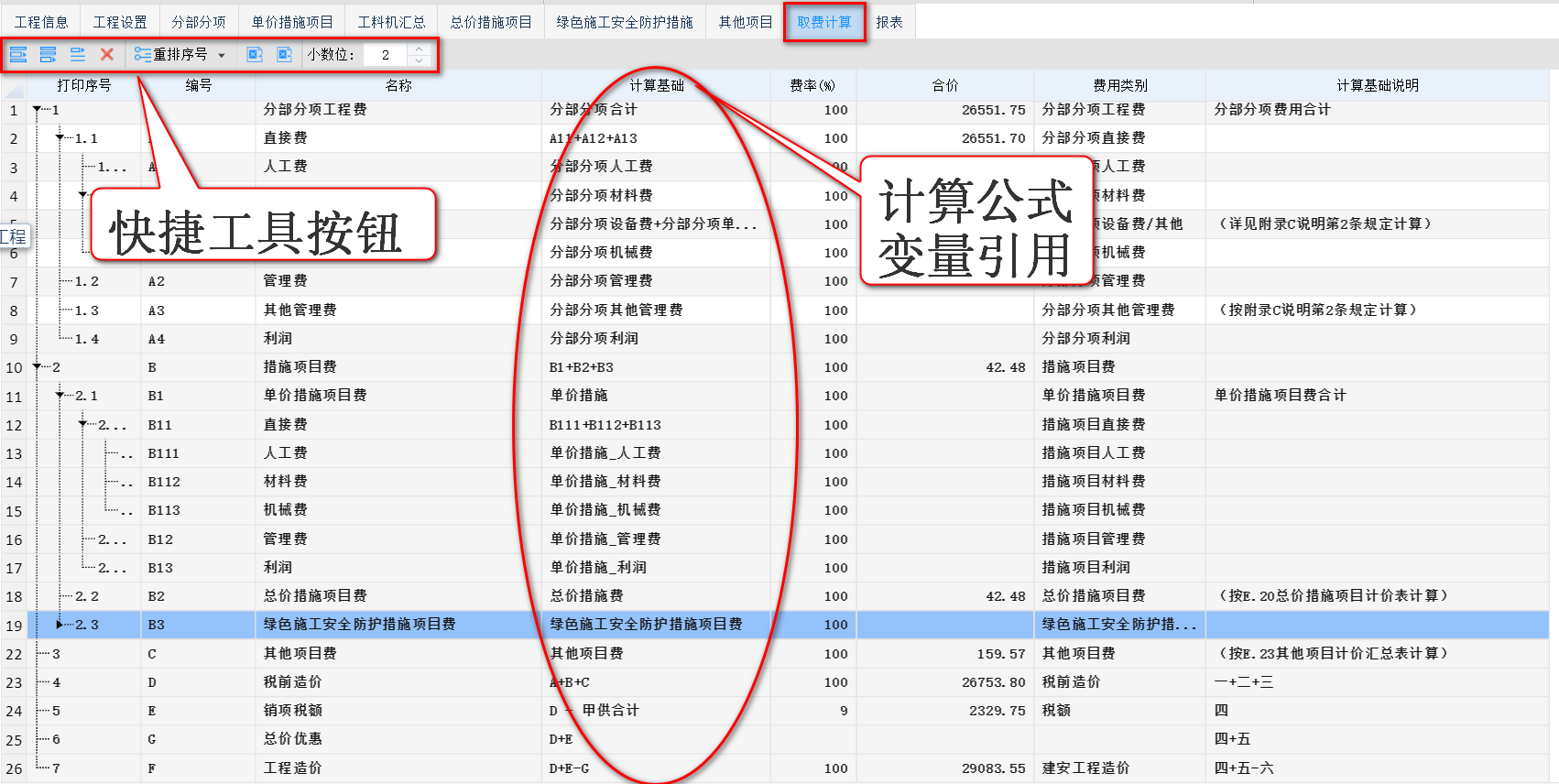

【取費計算】窗口是整個單位工程的造價數據組成匯總,軟件自動根據系統內置變量生成數據結果,不需要操作人員進行任何修改。如下圖所示:
*第十三步:報表*

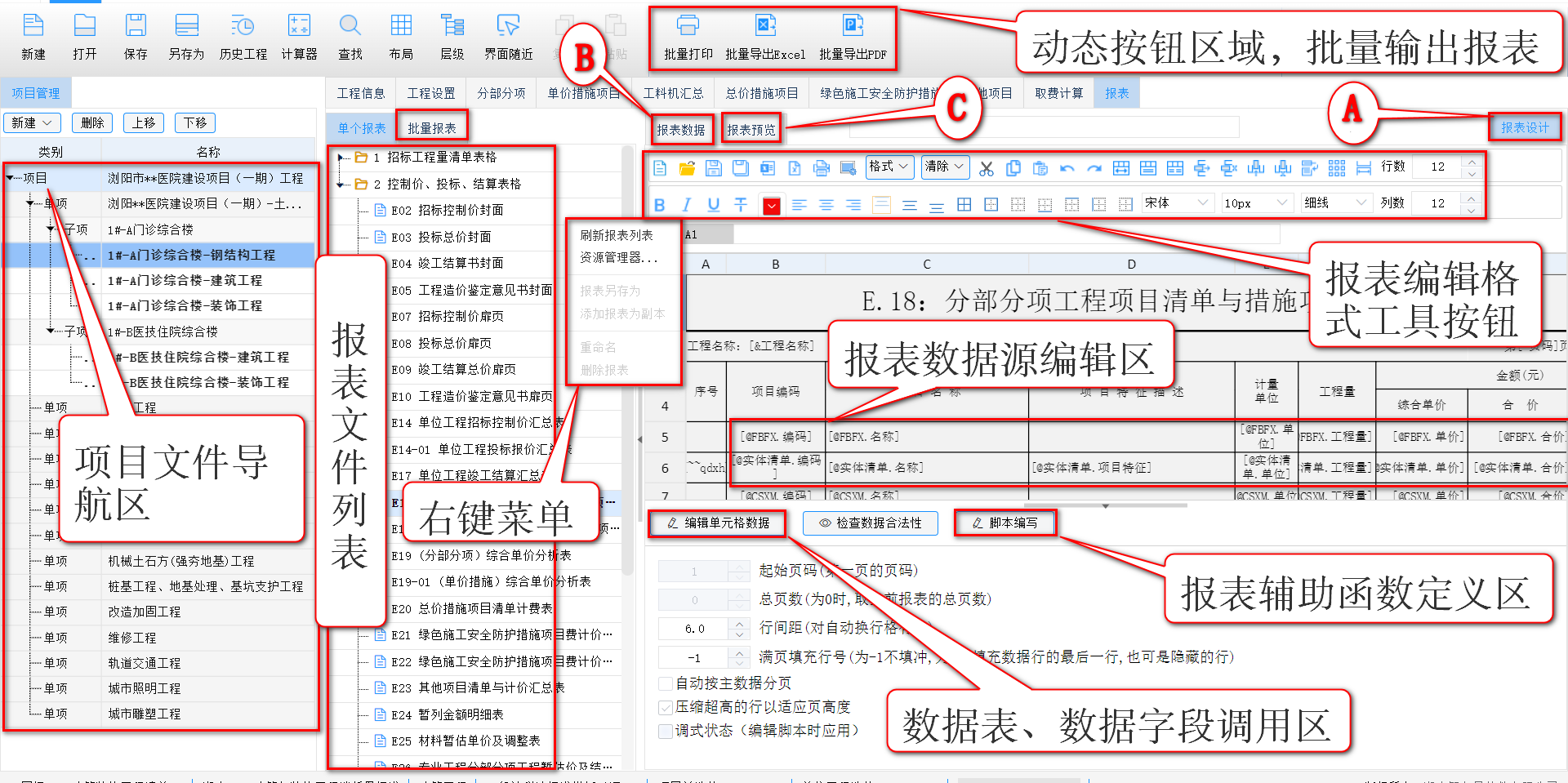

【報表】是數據成果打印輸出的常見形式,根據功能區域劃分,將報表劃分為【項目文件導航區】、【報表文件列表區】、【菜單命令區】、【常用格式工具按鈕區】、【報表數據源區】與【報表輔助函數定義區】,如下圖所示:
【報表數據源區】:是報表編輯、數據顯示的主要區域,有三種狀態:
A.“報表設計”狀態下進行報表數據源的設置、格式編輯;顯示的主要區域;
B.“報表數據”狀態下顯示報表的數據結果;
C.“報表預覽”狀態以打印預覽的方式顯示報表數據內容。
【腳本編寫】:為了滿足部分特殊報表輸出要求,進行報表的輔助函數定義區域
*第十四步:報表打印輸出*
A.【報表預覽】窗口,點擊【打印】按鈕則打印當前報表,點擊【導出EXCEL】按鈕,可將當前報表輸出 EXCEL 文件;點擊【導出PDF】按鈕,可將當前報表輸出 PDF 文件;

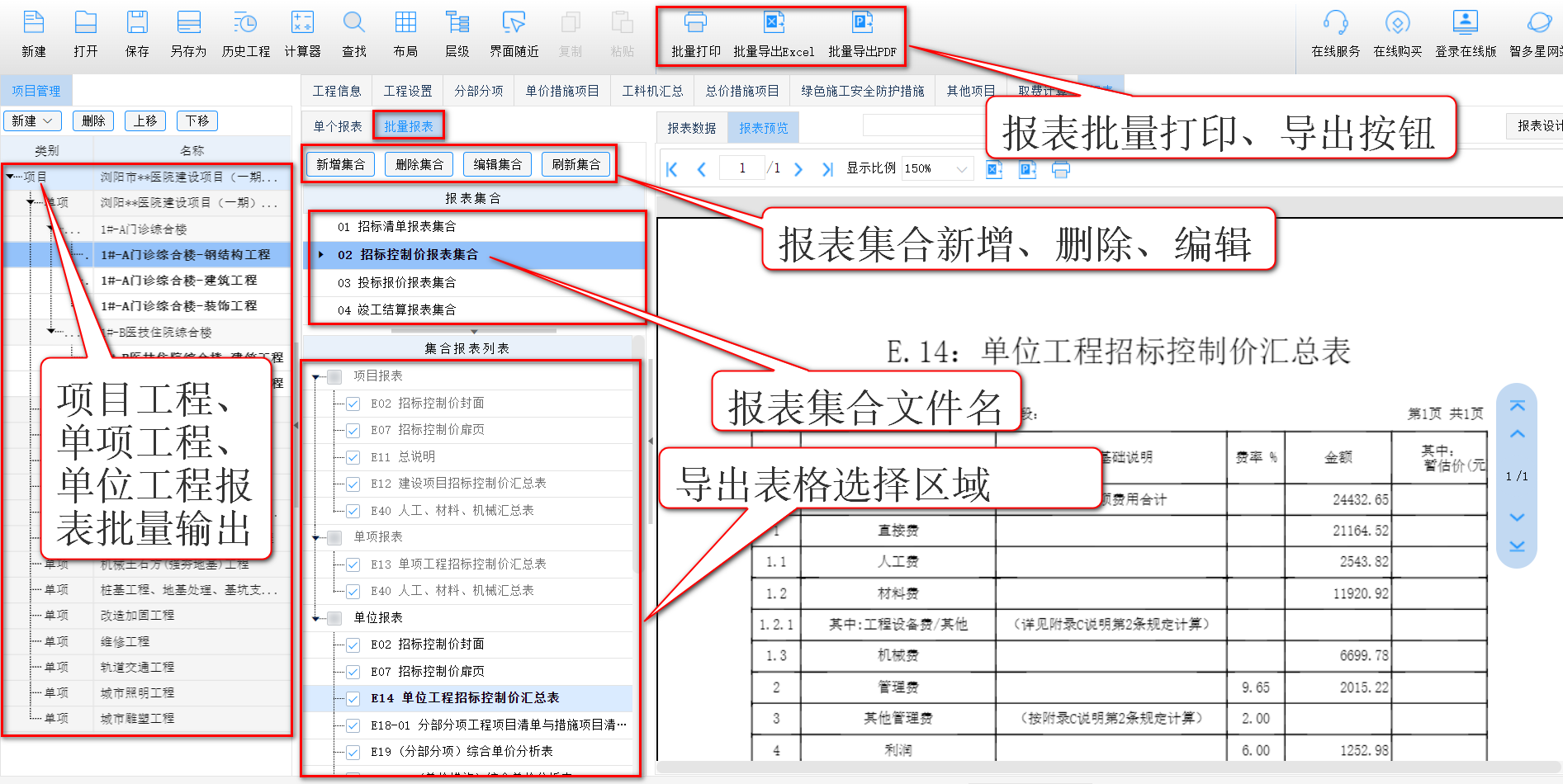

B.【批量報表】窗口:軟件中對招標工程量清單、投標報價、竣工結算、招投標控制價等建立了報表集合,操作人員根據需要選擇相應的報表集合,即可成批將集合中的報表打印或者輸出到 EXCEL、PDF文件中,如圖所示:
說明:軟件在不斷更新,功能在不斷增強,教程中與軟件不一致的地方,以軟件為準!
